Travaux et aménagements urbains sur la commune
Un programme de travaux dense au service de la protection
de l’environnement et du cadre de vie
L’économie d’énergie, la protection des milieux naturels, le partage des usages et des ressources… tous ces mots résonnent au plan national et international mais, concrètement, c’est au niveau local qu’ils sont mis en application.
La Trinité-sur-Mer n’y fait pas exception et l’équipe municipale
est proactive en la matière.
Nouvelle phase d’aménagement du Cours des Quais
(Travaux du 3 mars au 4 avril)
Depuis bientôt 15 ans, les réflexions portées sur l’aménagement du Cours des Quais pour la modernisation de la façade portuaire ont fait l’objet de nombreuses concertations aboutissant à des plans de principes généraux dont l’objectif principal est, à moyen terme, de valoriser le bord de quai, au bénéfice des promeneurs et des déplacements doux.
En 2024, à la suite des importants travaux de rénovation des réseaux d’eaux pluviales et d’eaux usées, la commune a souhaité mettre à l’épreuve ces plans qui prévoyaient une seule voie à double sens côté commerces. Cet essai a permis de révéler les limites de ce concept en pleine saison.
Le retour d’expérience de cette phase test, réalisé avec un panel représentatif réunis en ateliers citoyens (ouverts à tous) les 24 novembre et 14 janvier derniers, a permis de dégager les principes de la nouvelle phase d’aménagement.

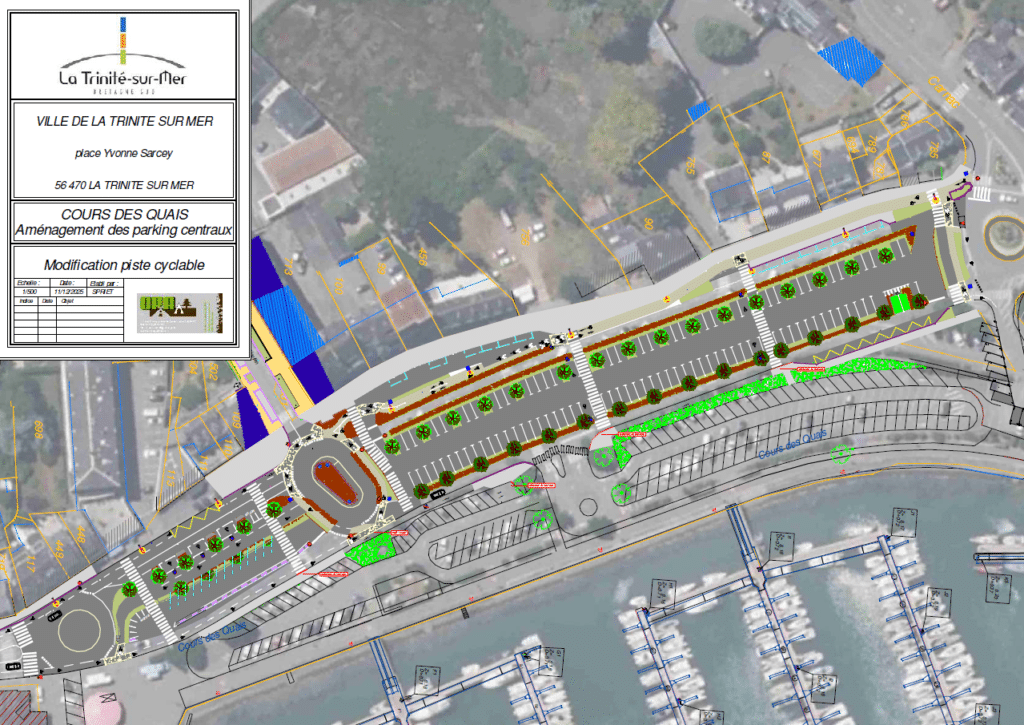

Le plan d’aménagement, qui vient d’être finalisé, a largement pris en compte les remarques et attentes des Trinitains et de la commune qui ont été les suivantes :
📌Téléchargez le flyer concernant les travaux qui se dérouleront à partir du lundi 3 mars au vendredi 4 avril 2025.
⚠️ Fermeture totale de la circulation du 19 au 21 mars sur le Cours des Quais (accès autorisé au parking des Plaisanciers par le rond point Alain Barrière).
📌Téléchargez le communiqué de presse pour obtenir plus de détails sur les nouveaux aménagements qui seront réalisés avant le Spi ouest-France.
📌Téléchargez le nouveau plan de stationnement et de circulation de la phase 2
- Tout devra être prêt avant l’édition 2025 du SPI Ouest-France dont les épreuves commenceront le 18 avril prochain.
- Le nouveau plan sera exposé dans le hall de la mairie dès lundi 10 février.
- Des élus assureront une permanence en mairie pour répondre aux questions le jeudi 13 et 20 février de 10h à 12h.

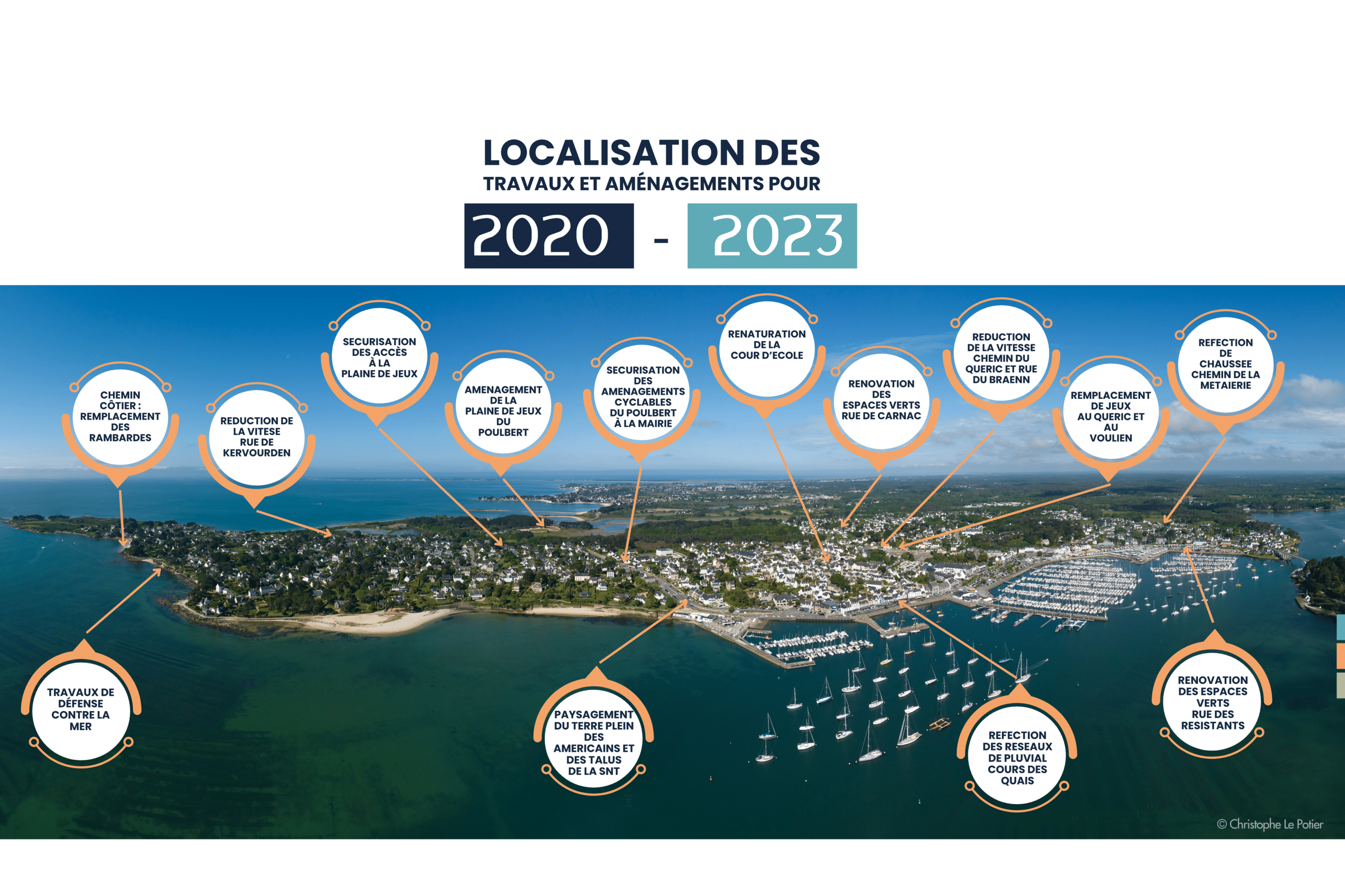

Travaux réalisés sur 2024
Visite virtuelle des travaux
>>> Retrouvez le listing des travaux en cours et à venir dans le document ci-dessous :
Travaux de la Compagnie des Ports du Morbihan
Les rendez-vous chantier
La Compagnie des ports du Morbihan et le port de la Trinité-sur-Mer vous font découvrir l’avancée des travaux d’aménagement du port, lors de rendez-vous réguliers.
Vous avez des questions sur des éléments techniques du chantier, le phasage du projet, etc… Ce temps d’information et d’échanges est là pour y répondre.
RDV devant la capitainerie à 14h :
- Vendredi 4 octobre
- Vendredi 8 novembre
- Vendredi 6 décembre
- Vendredi 10 janvier
Réseaux d’assainissement
des eaux pluviales
Aux côtés de la communauté de communes Auray Quiberon Terre Atlantique, la municipalité a engagé un plan de travaux visant à rénover et à mieux dimensionner les réseaux d’eaux pluviales pour palier le risque d’inondation et réduire les infiltrations d’eaux parasitaires qui engorgent la station d’épuration de Carnac.
Après une première phase sur le cours des Quais, l’hiver dernier, les travaux vont se prolonger dès la fin des vacances de la Toussaint sur le poste de relevage du port, la rue du Voulien et la partie nord des quais. Ces travaux dureront jusqu’en mars 2024.
>> Poursuite des travaux sur le réseau d’assainissement Cours des Quais (partie nord) et secteur du Voulien dès le début de l’hiver :Ces travaux s ont été présentés à l’occasion d’une réunion publique qui s’est tenue le jeudi 21 septembre à 18h00 en Mairie.
📌 La circulation sur les Quais sera maintenue pendant la période des travaux
📌 La rue du Voulien sera la plus impactée avec une fermeture totale le bas de la rue à partir de février
📌 Le marché du mardi et vendredi sera toujours accessible par la rue du Douet
Après la saison 2024, ce sera au tour de la rue de Carnac puis, en 2025 de certaines rues de secteurs plus résidentiels.
>>> Consultez le communiqué de presse d’AQTA ci-dessous, pour avoir le détails des prochaines phases de travaux.
Itinéraires cyclables
Pour réduire l’usage de la voiture en favorisant celui du vélo pour les déplacements locaux, la commune travaille à améliorer et densifier l’offre d’itinéraires cyclables.
Plusieurs phases de travaux et aménagements vont s’enchaîner dans les mois qui suivent autour des itinéraires les plus fréquentés comme celui de la RD 186 entre le pont de Kerisper et la plaine du Poulbert, puis pour relier plusieurs quartiers plus résidentiels au centre-bourg.
Après le cours des Quais, l’accès à la plaine de jeux et la rue de Kervourden, c’est sur le carrefour de Kervourden que démarreront les travaux, dès le 10 septembre, pour 6 à 7 semaines, avec le souci de maintenir autant que possible les accès au bourg.
Sur cette section, les tronçons Mairie-Kerouf et Kerouf-Kervourden suivront courant 2024. Puis ce sera la route de Carnac après les travaux sur les réseaux d’assainissement et d’eaux pluviales.
Performance énergétique
des bâtiments communaux
Ici les enjeux sont environnementaux bien sûr, mais aussi économiques.
Les deux bâtiments les plus énergivores feront l’objet de travaux dès 2024 : la mairie, avec l’installation d’une chaudière bois et l’école des Crevettes Bleues dont les menuiseries seront remplacées.
Une gestion pilotée de l’énergie sera mise en place sur l’ensemble des autres bâtiments.
